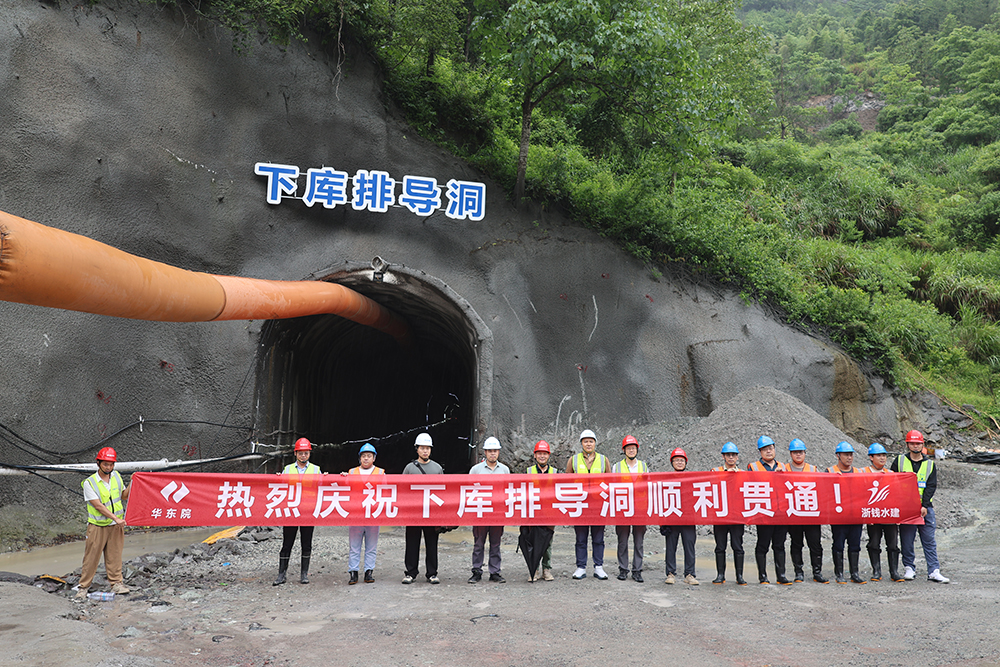

5月21日,浙江青田抽水蓄能電站籌建期工程建設再次取得重大突破——下水庫排導洞順利貫通!這是繼5月12日3號施工支洞貫通后,在短短10天內完成的又一關鍵節點,為6月份實現通水目標奠定了堅實基礎,全面吹響了年中攻堅“沖鋒號”。
排導洞位于下水庫庫區的右岸,其出口位于小西坑綜合加工廠上游70m,出口洞口底板高程為63m,全長526.66m,隧洞平均縱坡2.85%,隧洞為直墻圓拱形斷面,開挖斷面尺寸為V類圍巖洞口段6.0m×7.65m(寬×高),IV類圍巖6.0m×6.95m(寬×高),II、III類圍巖4.7m×6.3m(寬×高),斷面凈尺寸4.5m×6.0m(寬×高)。
建設過程中,面對排導洞地質條件復雜、出口臨近鄉道、汛期施工等多重挑戰,浙錢水建青田抽蓄項目部堅持安全質量進度“三線并進”,以“釘釘子”精神破解難題;科學組織,細化月、周、日計劃,專人盯守工序銜接,確保“零延誤”;加強風險管控,落實值班值守,優化開挖工藝,實現不良地質段安全穿越;提前做好防汛準備,4月以來,項目部統籌安全與建設,以應急預案保障施工連續性。
目前,青田抽蓄項目已進入建設高潮期,項目部將繼續聚焦年度節點,統籌資源調配,強化協同攻堅,以“精品工程”標準嚴控質量,創新工藝工法,努力打造抽蓄示范工程,為新時代綠色能源建設書寫標桿答卷!
